跳到主要內容
Menu

捷運新訊

岡山路竹延伸線持續朝今年6月底RK1通車目標邁進—高雄捷運RK1岡山車站電力系統送電
系統工程科
113-03-20
1178

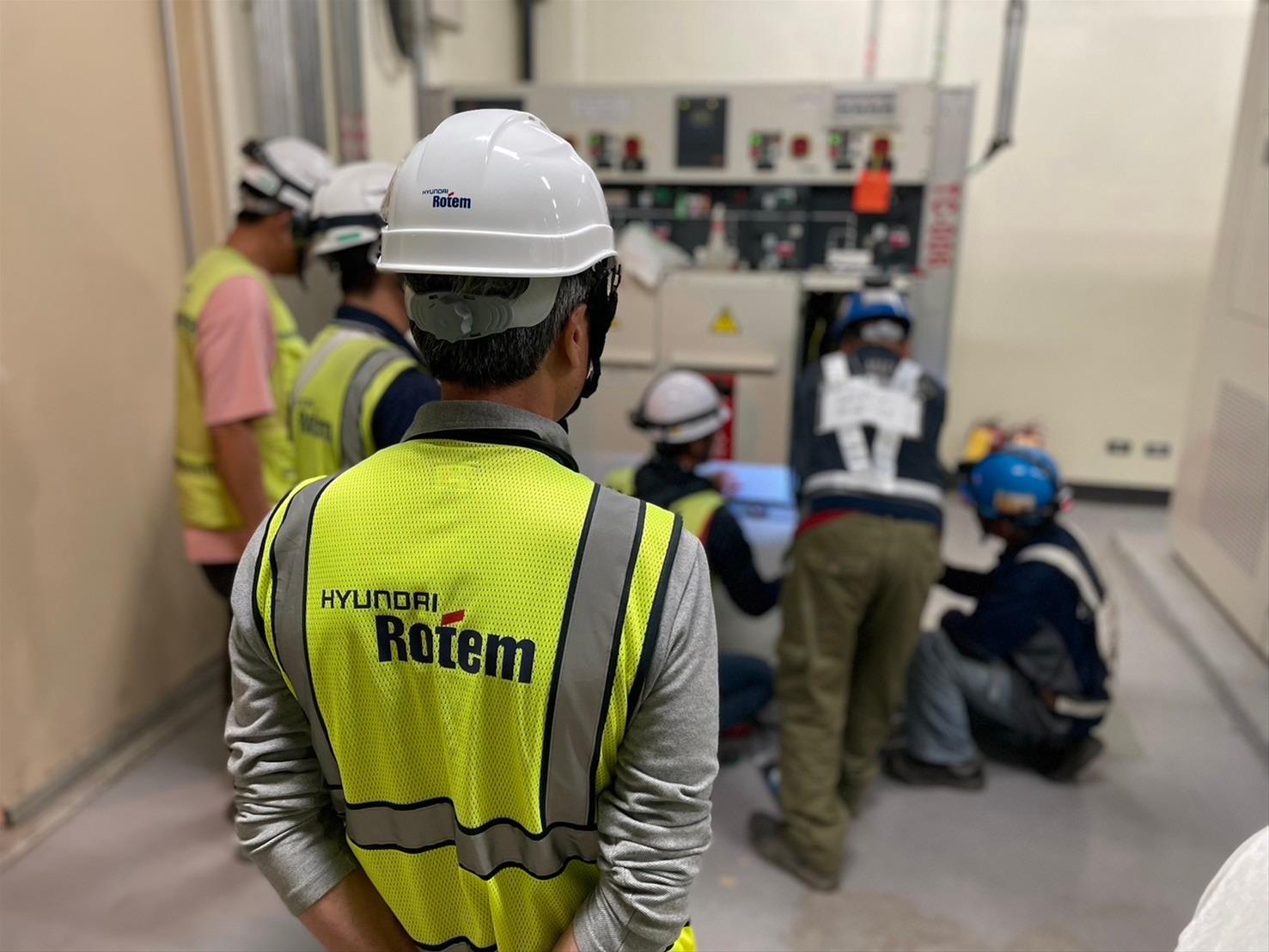

高雄捷運持續朝今年6月底RK1通車試營運目標邁進,RK1岡山車站已進入最後施工階段,包括電聯車動態測試、號誌系統列車行車測試及各子系統功能測試等皆已展開並持續進行中,供電系統則於2月23日凌晨完成高壓送電及進行高壓設備加壓作業、並於3月8日完成行控中心電力介接,目前RK1通車所需電力已就緒備妥。RK1車站高壓用電業經機電檢測,完成台電報竣,為避免影響營運中捷運車站,並須利用夜間非營運時段逐步完成,送電後工程團隊將持續積極辦理各項測試,包括機電低壓設備動力及控制系統等各檢測項目,務以順利達成6月底通車之目標。

岡山路竹延伸線第一階段RK1車站電力係由既有捷運第五能源調度中心(捷五,BSS5)供電營運,透過捷運紅橘線北機廠完成既有供電系統之電力延伸介接,提供RK1岡山車站通車所需電聯車牽引電力,22kV供電幹線透過輔助變壓器降壓至低壓380V/220V供應車站設施電力,未來目前執行中之岡山路竹延伸線第二階段工程將再完成第七能源調度中心(捷七,BSS7)並投入使用,捷七加入系統後將再更強化提昇捷運系統電力韌性及整體可靠度與安全性。

OPEN
